Vai al contenuto
    Privati Aggiornato: Agosto 2026 18 min Avv. Armando Rossi

    Contenzioso da ristrutturazione: la mappa completa delle contestazioni

    Chi ha subito una ristrutturazione eseguita male può chiedere l'eliminazione dei vizi a spese dell'impresa, la riduzione del prezzo o, nei casi più gravi, la risoluzione del contratto. Il termine cambia con la qualificazione del difetto: due anni dalla consegna per i vizi comuni (art. 1667 c.c.), dieci anni dal compimento dell'opera per i gravi difetti (art. 1669 c.c.).

    In questa guida
    1. Perché la ristrutturazione finisce in causa più spesso di una casa nuova
    2. Le sei famiglie di contestazione
    3. Art. 1667 o art. 1669: quale garanzia copre la tua ristrutturazione?
    4. Cantiere fermo e lavori non finiti: cosa puoi fare?
    5. Vizi e difformità: come si contesta un lavoro mal eseguito?
    6. Preventivo sforato: devi pagare le varianti non autorizzate?
    7. Ritardi, danni a terzi e difformità edilizie: i tre fronti collaterali
    8. Il verbale di fine lavori: il documento che decide la causa
    9. Quali rimedi puoi chiedere e cosa succede al saldo?
    10. Come si costruisce la prova, con i termini in giorni
    11. Un esempio concreto
    12. Domande frequenti
    13. Il passo successivo

    In sintesi — Il diritto: il committente ha diritto a un'opera eseguita a regola d'arte e conforme al progetto (artt. 1655 e 1667 c.c.). Il termine: 60 giorni dalla scoperta e 2 anni dalla consegna per i vizi comuni; 1 anno dalla scoperta ed entro 10 anni dal compimento per i gravi difetti (art. 1669 c.c.). L'azione: denuncia scritta, diffida ad adempiere, perizia, poi mediazione o ricorso per accertamento tecnico preventivo prima della causa.

    Perché la ristrutturazione finisce in causa più spesso di una casa nuova

    In una costruzione nuova il perimetro è chiaro: c'è un progetto, un capitolato, un direttore dei lavori e un'opera che nasce da zero. In una ristrutturazione, invece, si interviene su un edificio esistente di cui nessuno conosce davvero lo stato: massetti, impianti annegati nei muri, solai, tracce di vecchie modifiche mai dichiarate. Il contratto viene spesso firmato su un preventivo di due pagine, con voci a corpo e nessuna descrizione tecnica delle lavorazioni. È in quello scarto tra ciò che il cliente immaginava e ciò che il preventivo diceva davvero che nasce la maggior parte dei contenziosi.

    Il secondo fattore è la sequenza dei pagamenti. Si paga in acconti collegati all'avanzamento, e il committente si accorge dei problemi quando ha già versato gran parte del corrispettivo. La reazione istintiva è bloccare tutto, che è la mossa giusta solo se calibrata: trattenere l'intero saldo per un difetto di finitura espone a un decreto ingiuntivo dell'impresa.

    Il terzo fattore, il più sottovalutato, è la qualificazione giuridica del difetto. La stessa infiltrazione può essere un vizio da denunciare entro 60 giorni con azione da esercitare in due anni, oppure un grave difetto coperto per dieci anni: la differenza vale l'intera causa. Su questo punto la giurisprudenza ha compiuto un passaggio decisivo che ha spostato molte ristrutturazioni sotto la garanzia decennale, e lo vediamo più avanti.

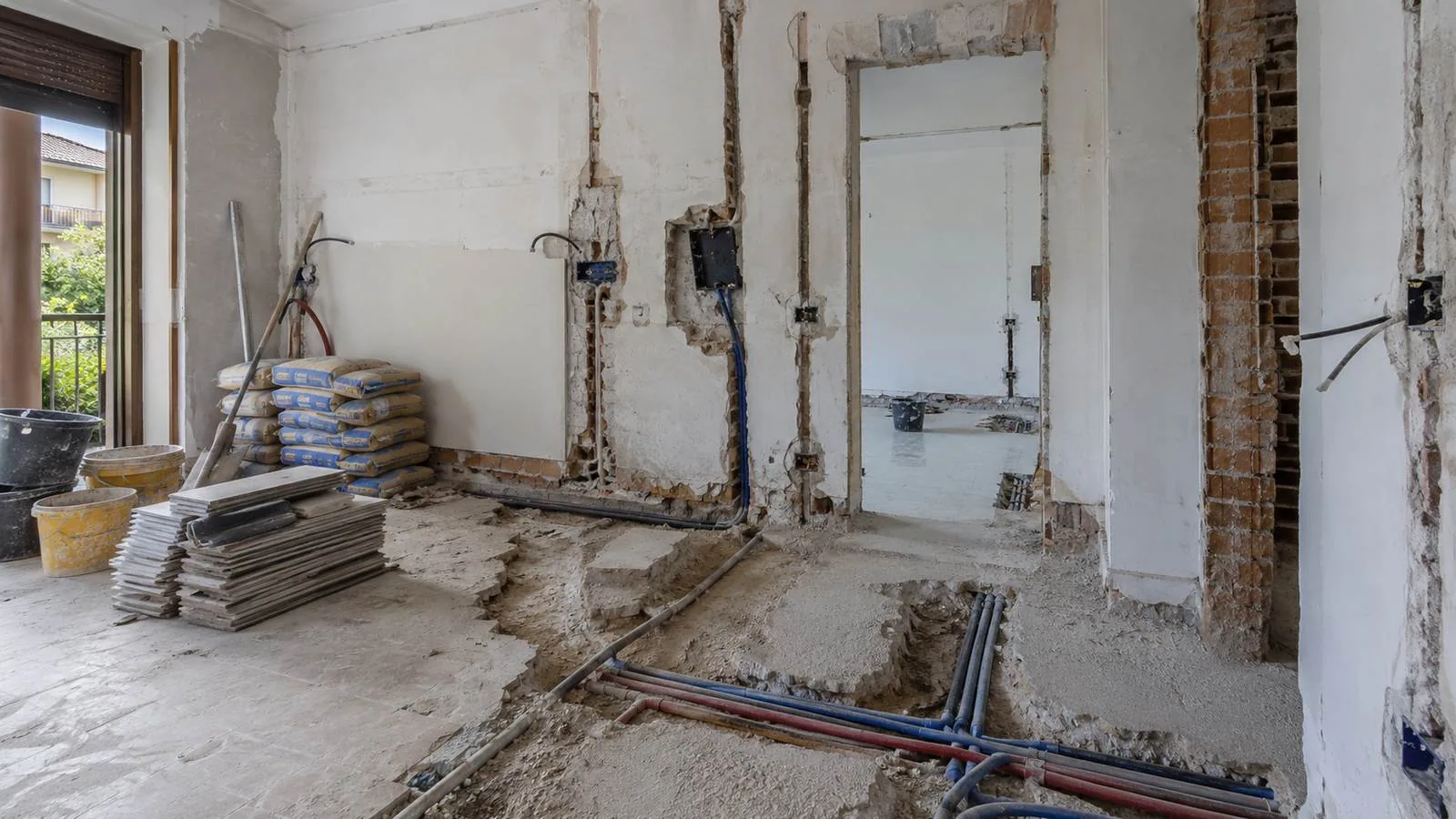

    Appartamento in ristrutturazione a lavori fermi: pavimento sventrato, tracce impiantistiche aperte nei muri e materiali accatastati
    La maggior parte dei contenziosi nasce qui: opere iniziate, contratto generico, nessuna contabilità dei lavori.

    Le sei famiglie di contestazione

    Ogni contenzioso da ristrutturazione, per quanto confuso appaia all'inizio, si scompone in una o più delle sei famiglie che seguono. Serve isolarle perché ciascuna ha una norma diversa, un termine diverso e un rimedio diverso: mescolarle in un'unica contestazione generica è l'errore che indebolisce la posizione del committente.

    Famiglia di contestazioneNorma di riferimentoTermine da rispettareRimedio tipico
    Lavori non finiti o cantiere abbandonatoArtt. 1453-1454 e 1662 c.c.Diffida ad adempiere con termine non inferiore a 15 giorniRisoluzione del contratto, completamento a spese dell'impresa, risarcimento
    Lavori mal eseguiti: vizi e difformitàArtt. 1667-1668 c.c., art. 1669 c.c. per i gravi difetti60 giorni dalla scoperta e 2 anni dalla consegna; 1 anno dalla scoperta se gravi difettiEliminazione dei vizi a spese dell'impresa, riduzione del prezzo, risoluzione, risarcimento
    Sforamento del preventivo e varianti non autorizzateArtt. 1659 e 1660 c.c.Contestazione immediata alla ricezione del conteggio o della fatturaRifiuto del maggior prezzo non autorizzato per iscritto
    Ritardo nella consegnaArtt. 1218 e 1453 c.c., penale se pattuitaCostituzione in mora e diffida ad adempiere (almeno 15 giorni)Penali contrattuali, risarcimento del maggior danno, risoluzione se il ritardo è grave
    Danni a terzi, al vicino o alle parti comuniArtt. 2043 e 2051 c.c.Prescrizione di 5 anni dal fatto dannosoRisarcimento dall'impresa e dalla sua polizza di responsabilità civile
    Opere difformi dal titolo abilitativoD.P.R. 380/2001L'illecito edilizio non si prescrive: resta finché non è sanatoSanatoria se possibile, ripristino, risarcimento da impresa e progettista

    Nella pratica le famiglie si presentano insieme. Il cantiere si ferma perché l'impresa chiede più soldi per varianti mai autorizzate; il committente scopre che quanto fatto ha vizi; l'acqua è passata nell'appartamento sottostante e la CILA non contempla lo spostamento del bagno. Sono quattro contestazioni distinte, con quattro percorsi diversi, e vanno tenute separate anche nella corrispondenza.

    Art. 1667 o art. 1669: quale garanzia copre la tua ristrutturazione?

    È la domanda che decide la causa prima ancora che inizi. L'art. 1667 c.c. copre le difformità e i vizi dell'opera: il committente deve denunciarli entro 60 giorni dalla scoperta e l'azione si prescrive in due anni dal giorno della consegna. L'art. 1669 c.c. riguarda invece la rovina, il pericolo di rovina e i gravi difetti dell'immobile destinato per sua natura a lunga durata: la garanzia dura dieci anni dal compimento dell'opera, la denuncia va fatta entro un anno dalla scoperta e l'azione si prescrive in un anno dalla denuncia.

    La differenza non è solo di durata. La responsabilità dell'art. 1669 ha natura extracontrattuale e carattere di ordine pubblico: non può essere esclusa o ridotta dal contratto, e legittima ad agire anche chi ha comprato l'immobile dopo i lavori. Quella dell'art. 1667 è contrattuale e vale solo tra committente e appaltatore. Chi ha acquistato una casa ristrutturata due anni prima ha una sola strada percorribile, ed è la seconda.

    ProfiloArt. 1667 c.c. — vizi e difformitàArt. 1669 c.c. — gravi difetti
    Che cosa copreDifetti di esecuzione e di finitura che non incidono su funzionalità e durataRovina, evidente pericolo di rovina e gravi difetti che compromettono apprezzabilmente godimento e funzionalità
    Esempi tipici nella ristrutturazioneTinteggiatura difforme dal campione, fughe irregolari, battiscopa mal posato, piccole difformità estetiche, porta che non chiude beneImpermeabilizzazione del bagno che infiltra al piano sotto, impianto idrico o elettrico rifatto e inservibile, isolamento che genera condensa e muffa diffusa, indebolimento di solai o murature portanti
    Natura della responsabilitàContrattuale, tra committente e appaltatoreExtracontrattuale e inderogabile: nessuna clausola del contratto può escluderla
    Chi può agireSolo il committente che ha stipulato l'appaltoAnche l'acquirente successivo dell'immobile e, per le parti comuni, il condominio
    Termine di denuncia60 giorni dalla scoperta del vizio1 anno dalla scoperta del difetto
    Termine dell'azione2 anni dalla consegna dell'opera1 anno dalla denuncia, comunque entro 10 anni dal compimento
    Chi rispondeL'impresa appaltatriceImpresa, direttore dei lavori e progettista secondo i rispettivi ruoli e apporti causali

    Il criterio pratico per orientarsi è funzionale, non estetico. Se il difetto ti impedisce di usare normalmente l'immobile o una sua parte significativa — il bagno che allaga, la stanza inabitabile per muffa, l'impianto da rifare — si è nel campo dell'art. 1669. Se il difetto è antiestetico ma l'opera resta pienamente utilizzabile, si resta nell'art. 1667. Abbiamo dedicato una guida solo a questa distinzione, con i casi di confine: la trovi su /guide/differenza-1667-1669.

    Il precedente che ha spostato le ristrutturazioni nella decennale

    Per anni le imprese hanno sostenuto che l'art. 1669 c.c., parlando di edifici e opere destinate per loro natura a lunga durata, riguardasse solo le nuove costruzioni. Le Sezioni Unite hanno chiarito il contrario: la garanzia decennale opera anche sugli interventi eseguiti su edifici già esistenti, quando si tratta di opere di rilevante ampiezza che incidono su elementi essenziali o determinano gravi difetti. È il principio che rende attaccabile, a distanza di anni, una ristrutturazione mal eseguita che con il solo art. 1667 sarebbe ormai fuori termine.

    I principi che contano nel contenzioso da ristrutturazione

    • Cassazione civile, Sezioni Uniten. 7756 del 27 marzo 2017

      L'art. 1669 c.c. si applica anche agli interventi eseguiti su edifici preesistenti — ristrutturazioni e opere di rilevante ampiezza — e non soltanto alle nuove costruzioni, quando i difetti incidono su elementi essenziali dell'opera oppure ne compromettono apprezzabilmente il godimento e la funzionalità.

      Cosa significa per te: Una ristrutturazione importante gode della garanzia decennale: i gravi difetti si possono far valere entro dieci anni dal compimento dell'opera, denunciandoli entro un anno dalla scoperta, invece che nei due anni dell'art. 1667 c.c.

    • Orientamento costante di legittimità

      La nozione di gravi difetti non è limitata alle parti strutturali dell'edificio: rientrano nella garanzia decennale anche i difetti che riguardano impermeabilizzazioni, impianti, coperture e coibentazioni, quando incidono in modo apprezzabile sul godimento e sulla funzionalità dell'immobile.

      Cosa significa per te: Infiltrazioni ricorrenti dal bagno rifatto, muffa diffusa da isolamento sbagliato o un impianto rifatto e inservibile possono essere gravi difetti, anche se nessun muro portante è stato toccato.

    • Giurisprudenza di merito prevalente

      Il rifiuto del committente di pagare il saldo è legittimo solo se proporzionato all'entità dell'inadempimento dell'appaltatore, secondo buona fede: trattenere l'intero corrispettivo a fronte di difetti di modesta rilevanza costituisce a sua volta inadempimento.

      Cosa significa per te: Prima di bloccare il saldo occorre quantificare il costo di ripristino: si trattiene una somma coerente con quel costo, non l'intero residuo per principio.

    Cantiere fermo e lavori non finiti: cosa puoi fare?

    È la situazione più angosciante, perché la casa è inagibile e il denaro è già uscito. Giuridicamente il quadro però è lineare: l'impresa che sospende senza titolo è inadempiente, e il committente dispone di due strumenti distinti. Il primo è l'art. 1662 c.c., che consente di controllare i lavori in corso d'opera e, se l'esecuzione non procede secondo il contratto o a regola d'arte, di fissare un congruo termine perché l'impresa si conformi; scaduto inutilmente, il contratto è risolto.

    Il secondo strumento è la diffida ad adempiere dell'art. 1454 c.c., con termine non inferiore a quindici giorni e l'avvertimento espresso che, decorso inutilmente, il contratto si intenderà risolto di diritto. È la formula da usare quando il cantiere è fermo da settimane e le promesse di rientro si ripetono senza effetto. Va inviata via PEC o raccomandata, mai per messaggio.

    Il passo che recupera concretamente il danno è la contabilizzazione dello stato di fatto: un tecnico rileva ciò che è stato realizzato, lo valorizza a prezzario e lo confronta con quanto pagato. La differenza è il danno da chiedere, insieme al maggior costo della nuova impresa. Se l'impresa è irreperibile o ha cessato l'attività, il percorso è diverso: lo trovi in /guide/impresa-sparita-cantiere-abbandonato.

    Vizi e difformità: come si contesta un lavoro mal eseguito?

    Difformità e vizi sono due cose diverse e conviene tenerle distinte anche nella lettera di contestazione. La difformità è lo scostamento da quanto pattuito: hai scelto un gres di un certo formato e ne è stato posato un altro, il capitolato prevedeva due punti luce in più, la controsoffittatura doveva coprire l'intero corridoio. Il vizio è invece il difetto di esecuzione a regola d'arte: piastrelle che suonano a vuoto, massetto non planare, giunti mancanti, pendenze sbagliate.

    La contestazione efficace descrive ogni difetto in modo puntuale, indica dove si trova, quando è stato scoperto e allega fotografie datate. Le formule generiche del tipo lavori non a regola d'arte non fanno decorrere nulla e in giudizio valgono poco. Ogni difetto va collegato alla voce del preventivo o del capitolato che avrebbe dovuto essere rispettata.

    Il termine di sessanta giorni dell'art. 1667 c.c. decorre dalla scoperta, non dalla consegna: per i difetti che si manifestano dopo, il conto parte da quando il difetto è divenuto oggettivamente percepibile. Attenzione però al secondo termine, quello biennale dalla consegna, che è indipendente dal primo e non si riapre. Denunciare tempestivamente e poi lasciar passare due anni in trattative significa perdere l'azione.

    Preventivo sforato: devi pagare le varianti non autorizzate?

    La seconda causa di contenzioso, per frequenza, è il conto finale che supera il preventivo del trenta o del quaranta per cento. La regola dell'art. 1659 c.c. è netta: l'appaltatore non può apportare variazioni alle modalità convenute dell'opera se il committente non le ha autorizzate, e l'autorizzazione deve essere provata per iscritto. L'onere di provarla grava sull'impresa che pretende il maggior compenso, non sul committente che lo contesta.

    La forma scritta richiesta è ad probationem, non ad substantiam: serve a provare, non a rendere valida l'autorizzazione. Nella pratica sono state ritenute idonee le prove più diverse — scambi WhatsApp o email in cui il committente approva la modifica, annotazioni sul giornale dei lavori controfirmate, ordini di servizio, SAL sottoscritti che già includono la variante. Vale anche il comportamento concludente: chi visita il cantiere ogni settimana, vede la modifica in corso e non solleva obiezioni, difficilmente potrà sostenere in giudizio di non averla mai voluta.

    Diverso è il caso delle variazioni necessarie dell'art. 1660 c.c.: quando per eseguire l'opera a regola d'arte occorrono modifiche non previste, le parti devono accordarsi sulle varianti e sul relativo prezzo, e in mancanza di accordo decide il giudice. Non è una delega in bianco all'impresa: la necessità va dimostrata e il prezzo concordato prima, non fatturato dopo. Il tema, con i conteggi e le difese praticabili, è sviluppato in /guide/preventivo-sforato.

    Ritardi, danni a terzi e difformità edilizie: i tre fronti collaterali

    Il ritardo nella consegna

    Il ritardo diventa contestabile quando esiste un termine certo. Se il contratto indica una data di fine lavori, il superamento fa scattare la mora e, se pattuita, la penale giornaliera; se il termine manca, occorre prima costituire in mora l'impresa con una richiesta scritta che fissi una data. Senza penale il danno va provato: il canone pagato altrove nei mesi di ritardo, il contratto di affitto saltato, il deposito dei mobili.

    Non ogni ritardo giustifica la risoluzione: servono un ritardo di non scarsa importanza e l'imputabilità all'impresa. Sospensioni dovute a varianti chieste dal committente, ritrovamenti imprevisti o provvedimenti dell'autorità spostano legittimamente il termine. È il motivo per cui ogni fermo di cantiere andrebbe verbalizzato subito, con la causa e la durata.

    I danni al vicino e alle parti comuni

    Il fronte dei danni a terzi è il più insidioso, perché coinvolge soggetti estranei al contratto. L'acqua che scende nell'appartamento sottostante, la crepa nel muro del vicino, la parte comune danneggiata dalla demolizione: il danneggiato agisce in via extracontrattuale (artt. 2043 e 2051 c.c.) e chiama in causa sia l'impresa esecutrice sia il proprietario committente, che risponde a titolo di custodia. La prescrizione è di cinque anni dal fatto.

    Per questo, prima di aprire il cantiere, va verificata la polizza di responsabilità civile dell'impresa, con i massimali e l'estensione ai danni a terzi e alle opere preesistenti. Un cantiere che parte senza questa verifica scarica sul committente rischi che non gli competono.

    Le opere difformi dal titolo abilitativo

    È la contestazione che quasi nessuno considera durante i lavori e che presenta il conto anni dopo, quando si vende o si chiede un mutuo. Una ristrutturazione richiede, secondo l'entità dell'intervento, una CILA, una SCIA o un permesso di costruire ai sensi del D.P.R. 380/2001. Se le opere realizzate non corrispondono a quanto depositato — un bagno spostato, una parete demolita, un soppalco aggiunto — l'immobile presenta una difformità urbanistica.

    Sul piano amministrativo l'abuso non si prescrive: resta sull'immobile finché non viene sanato o ripristinato, e può dar luogo a ordinanza di ripristino o a sanzione pecuniaria secondo la gravità. Sul piano civilistico incide sulla commerciabilità del bene e, nei casi previsti dall'art. 46 del D.P.R. 380/2001, sulla validità degli atti di trasferimento. Il committente resta il primo destinatario dei provvedimenti in quanto proprietario, ma può rivalersi sull'impresa esecutrice, sul progettista e sul direttore dei lavori che non ha vigilato.

    Il verbale di fine lavori: il documento che decide la causa

    L'art. 1665 c.c. è la norma più sottovalutata del contenzioso edilizio privato e insieme la più decisiva. Il committente ha diritto di verificare l'opera prima di riceverla in consegna, e l'appaltatore può invitarlo a farlo. Se il committente, invitato, non procede alla verifica senza giusto motivo, oppure non ne comunica l'esito entro un breve termine, l'opera si considera accettata. E se riceve la consegna senza riserve, l'opera si considera accettata anche in mancanza di verifica.

    L'effetto dell'accettazione è pesante: l'appaltatore è liberato dalla garanzia per i vizi che erano conosciuti dal committente o comunque riconoscibili, salvo che li abbia taciuti in mala fede. In concreto, chi firma il verbale di fine lavori senza annotare nulla e paga il saldo rinuncia a contestare tutto ciò che era visibile a occhio nudo: piastrelle scheggiate, tinteggiatura difforme, porta storta, silicone mal fatto.

    L'accettazione non copre invece i vizi occulti, cioè quelli non riconoscibili con l'ordinaria diligenza al momento della consegna, e non copre in alcun caso i gravi difetti dell'art. 1669 c.c., che restano azionabili per dieci anni indipendentemente da qualunque verbale firmato. Nessuna clausola contrattuale può capovolgere questo assetto.

    La regola operativa è una sola: alla consegna si firma sempre con riserva, indicando l'accettazione con espressa riserva di verifica e di contestazione dei vizi ed elencando quanto già rilevato. Se l'impresa rifiuta la riserva, non si firma e si invia la contestazione scritta lo stesso giorno.

    Quali rimedi puoi chiedere e cosa succede al saldo?

    L'art. 1668 c.c. mette a disposizione del committente una scala di rimedi. Il primo è l'eliminazione dei vizi a spese dell'appaltatore, che è anche il più efficiente quando l'impresa è solvibile e ancora collaborativa. Il secondo è la riduzione proporzionale del prezzo, che si usa quando il difetto non è eliminabile o quando il rapporto è ormai compromesso e non si vuole riportare in casa la stessa impresa. Entrambi si cumulano con il risarcimento del danno, se c'è colpa dell'appaltatore.

    La risoluzione del contratto è il rimedio estremo e ha un presupposto rigoroso: le difformità o i vizi devono rendere l'opera del tutto inadatta alla sua destinazione. Non basta che i lavori siano fatti male; occorre che il risultato sia inservibile per lo scopo per cui era stato commissionato. Quando invece il problema è il cantiere fermo, la strada corretta non è l'art. 1668 ma la risoluzione per inadempimento degli artt. 1453 e 1454 c.c.

    Va tenuto distinto il recesso dell'art. 1671 c.c.: il committente può sempre recedere dall'appalto, ma deve tenere indenne l'appaltatore delle spese sostenute, dei lavori eseguiti e del mancato guadagno. È una via costosa, che ha senso solo per chiudere in fretta il rapporto senza discutere di responsabilità. Recedere convinti di avere ragione, senza contestare formalmente i vizi, significa pagare due volte.

    Sul saldo vale l'art. 1460 c.c.: chi subisce un inadempimento può rifiutare la propria prestazione, ma il rifiuto deve essere proporzionato e conforme a buona fede. La misura ragionevole è la somma necessaria a eliminare i difetti, stimata da un tecnico, non l'intero residuo per ritorsione. Trattenere ventimila euro per un difetto che costa duemila euro a sistemare trasforma il committente da creditore in inadempiente.

    Come si costruisce la prova, con i termini in giorni

    Il contenzioso da ristrutturazione si vince quasi sempre sul terreno tecnico, e la perizia è il documento centrale. La perizia di parte, redatta da un ingegnere, un architetto o un geometra, individua i difetti, ne accerta la causa, li qualifica come vizi o gravi difetti e quantifica il costo di ripristino: è ciò che consente di trattare con numeri anziché con impressioni, e di calibrare correttamente la somma da trattenere.

    Quando i difetti sono evolutivi o le opere rischiano di essere alterate, lo strumento è l'accertamento tecnico preventivo: un consulente nominato dal giudice cristallizza lo stato dei luoghi prima che cambi, con valore probatorio pieno nel giudizio successivo. Nella versione con finalità conciliativa il consulente tenta anche la composizione bonaria, e in molti casi la controversia si chiude lì, senza causa di merito.

    Accanto alla perizia servono le prove ordinarie, che si raccolgono durante il cantiere e non dopo: fotografie datate a ogni fase, contratto e capitolato, preventivi delle varianti, bonifici, SAL, DDT dei materiali, l'intera corrispondenza. Un archivio fotografico progressivo, con una cartella per settimana, vale più di dieci testimoni.

    1. Giorno 0 — Fotografare ogni difetto con data certa e sospendere qualunque pagamento ulteriore fino alla verifica tecnica
    2. Entro 7 giorni — Ricostruire il fascicolo: contratto, preventivo, capitolato, varianti approvate, bonifici, SAL, messaggi con l'impresa
    3. Entro 60 giorni dalla scoperta (art. 1667 c.c.), o entro 1 anno se si tratta di gravi difetti (art. 1669 c.c.) — Inviare la denuncia scritta via PEC, con elenco puntuale dei difetti e fotografie allegate
    4. Entro 15 giorni dalla denuncia — Diffidare l'impresa ad adempiere ex art. 1454 c.c., assegnando un termine non inferiore a 15 giorni per l'eliminazione dei vizi
    5. Nei 15-30 giorni successivi — Se l'impresa non interviene, incaricare un tecnico della perizia di parte con quantificazione del costo di ripristino
    6. Entro 30 giorni dalla perizia — Depositare l'istanza di mediazione o il ricorso per accertamento tecnico preventivo, secondo l'urgenza e la natura dei difetti
    7. Entro 2 anni dalla consegna (art. 1667 c.c.) o entro 1 anno dalla denuncia (art. 1669 c.c.) — Notificare l'atto di citazione: oltre questi termini l'azione è perduta

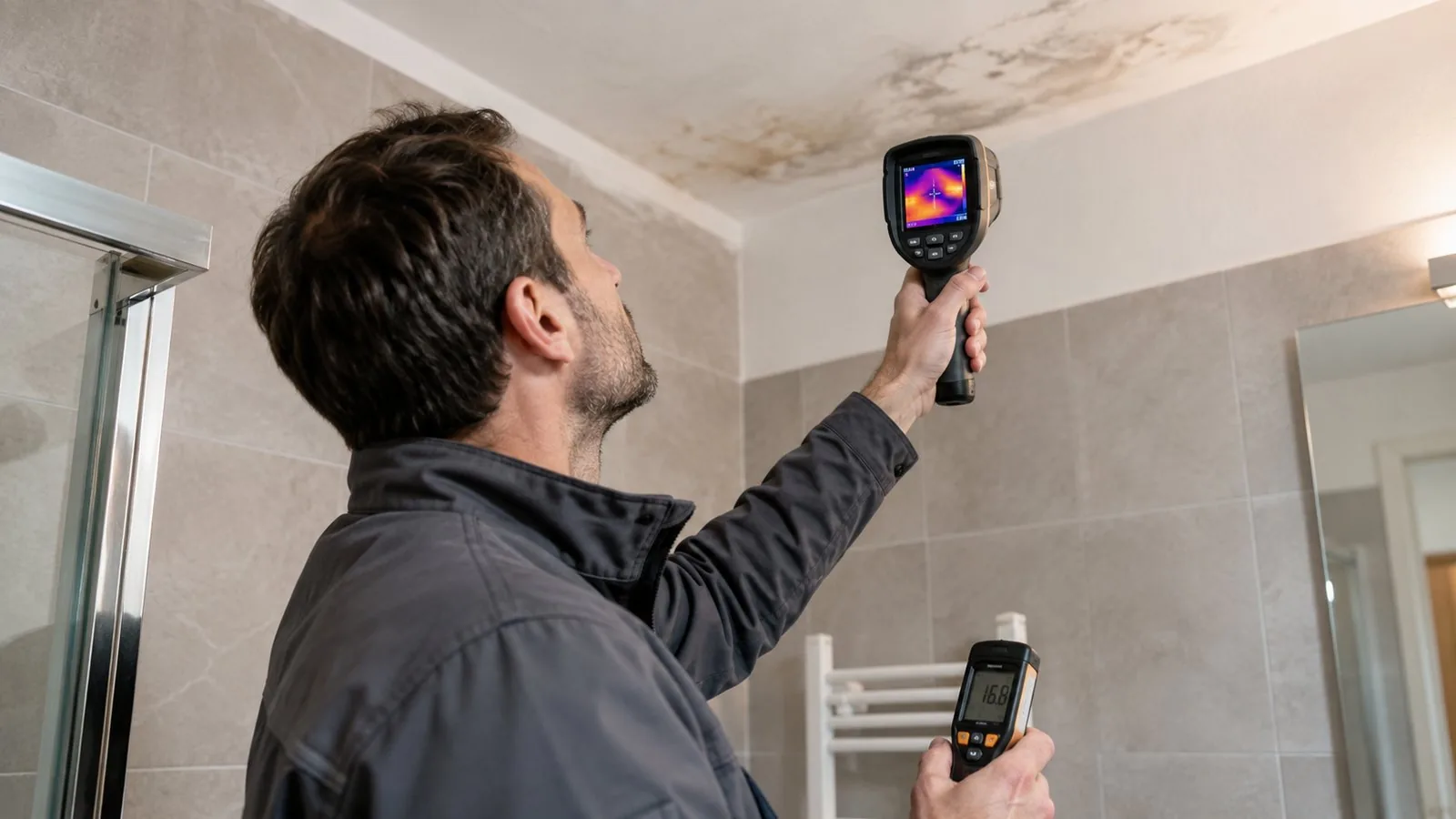

    Tecnico con termocamera e umidimetro che documenta una macchia di infiltrazione sul soffitto di un bagno ristrutturato
    La perizia trasforma una lamentela in un credito quantificato: difetto, causa, qualificazione e costo di ripristino.

    Un esempio concreto

    Una coppia ristruttura un appartamento di 96 metri quadrati. Il preventivo firmato è di 74.300 euro; in corso d'opera l'impresa comunica varianti per 11.850 euro, mai formalizzate per iscritto ma in parte visibili durante i sopralluoghi settimanali. Alla consegna vengono versati 58.000 euro complessivi e resta aperto un saldo di 16.300 euro. Il verbale di fine lavori viene firmato senza riserve.

    Quattordici mesi dopo compare una macchia di umidità sul soffitto del vicino del piano inferiore. La perizia, costata 2.400 euro, accerta che l'impermeabilizzazione del piatto doccia non è stata realizzata e che il ripristino richiede la demolizione del bagno per 9.700 euro. Il vicino chiede 3.100 euro per il rifacimento del soffitto. Il quadro è composito: un grave difetto verso l'impresa e un danno extracontrattuale verso il terzo.

    Qui il verbale firmato senza riserve non pregiudica nulla, perché il difetto era occulto e per la sua incidenza sulla funzionalità del bagno ricade nell'art. 1669 c.c., dove la garanzia dura dieci anni dal compimento. La denuncia va inviata entro un anno dalla scoperta e la citazione entro un anno dalla denuncia. Sul saldo di 16.300 euro l'eccezione di inadempimento è proporzionata, perché il costo di ripristino accertato è 9.700 euro: la somma trattenuta resta coerente con il danno.

    Il bivio è sulla strategia. Se l'impresa è solvibile e assicurata, conviene la richiesta di eliminazione dei vizi a sue spese con coinvolgimento immediato della compagnia, che spesso definisce la posizione in pochi mesi. Se l'impresa è in difficoltà o irreperibile, si passa subito al ricorso per accertamento tecnico preventivo per cristallizzare lo stato dei luoghi, valutando anche la posizione del direttore dei lavori, che risponde in solido per la mancata vigilanza.

    L'errore da non fare: far riparare il bagno da un'altra impresa prima di aver documentato lo stato dei luoghi con perizia o accertamento tecnico preventivo. Demolita l'opera, la prova del difetto e della sua causa svanisce e la causa diventa quasi impossibile da vincere. Lo scenario descritto è un caso illustrativo: importi, tempi ed esito dipendono sempre dai documenti e dalle circostanze specifiche.

    I termini da non far scadere

    1. Alla consegnaFirma con riservaRicevere l'opera senza riserve equivale ad accettarla: i vizi visibili non sono più contestabili (art. 1665 c.c.).
    2. 60 giorni dalla scopertaDenuncia dei vizi e delle difformitàTermine di decadenza dell'art. 1667 c.c.: oltre questo termine la garanzia ordinaria si perde.
    3. 1 anno dalla scopertaDenuncia dei gravi difettiTermine dell'art. 1669 c.c.; l'azione va poi esercitata entro 1 anno dalla denuncia.
    4. 2 anni dalla consegnaPrescrizione dell'azione ordinariaArt. 1667 c.c.: decorre dalla consegna, indipendentemente dalla data della denuncia.
    5. 10 anni dal compimentoGaranzia decennale sui gravi difettiArt. 1669 c.c., applicabile anche alle ristrutturazioni di rilevante ampiezza secondo Sez. Un. n. 7756/2017.

    Domande frequenti

    Ho firmato il verbale di fine lavori senza riserve: posso ancora contestare?

    Sì, ma non tutto. L'accettazione senza riserve copre i vizi che erano visibili o riconoscibili con l'ordinaria diligenza. Restano contestabili i vizi occulti, quelli taciuti in mala fede dall'impresa e i gravi difetti dell'art. 1669 c.c., che sono azionabili per dieci anni dal compimento dell'opera.

    Posso smettere di pagare se la ristrutturazione è fatta male?

    Puoi sospendere il pagamento in base all'art. 1460 c.c., ma solo in misura proporzionata all'inadempimento. Il criterio è il costo stimato per eliminare i difetti, documentato da un tecnico. Trattenere l'intero saldo per difetti di modesta entità espone a un decreto ingiuntivo dell'impresa e ti mette dalla parte del torto.

    L'impresa mi chiede molto più del preventivo: devo pagare?

    Solo le varianti autorizzate. L'art. 1659 c.c. richiede che l'autorizzazione del committente sia provata per iscritto, e l'onere della prova grava sull'impresa. Valgono email, messaggi, SAL sottoscritti o annotazioni controfirmate. Le maggiorazioni decise unilateralmente e comunicate a lavori conclusi non sono dovute.

    Quanto costa una perizia sui lavori di ristrutturazione?

    Una perizia di parte su un appartamento oscilla in genere tra un migliaio e qualche migliaio di euro, secondo l'estensione dei difetti e le indagini necessarie, come termografie o prove di tenuta. Il costo, se la responsabilità dell'impresa viene accertata, rientra nel danno risarcibile e può essere recuperato.

    Quando posso chiedere la risoluzione del contratto?

    L'art. 1668 c.c. consente la risoluzione solo se le difformità o i vizi rendono l'opera del tutto inadatta alla sua destinazione. Se invece il problema è il cantiere abbandonato o il ritardo grave, la strada è la risoluzione per inadempimento con diffida ad adempiere ex artt. 1453 e 1454 c.c.

    Ho comprato una casa ristrutturata da poco e ha gravi difetti: posso agire contro l'impresa?

    Sì. La responsabilità dell'art. 1669 c.c. ha natura extracontrattuale e legittima anche l'acquirente successivo, che non ha stipulato l'appalto. Occorre denunciare entro un anno dalla scoperta e agire entro un anno dalla denuncia, purché non siano trascorsi dieci anni dal compimento dell'opera.

    Devo fare la mediazione prima di andare in causa?

    Per le controversie in materia di contratti di appalto la mediazione è normalmente un passaggio da esperire prima del giudizio di merito. Non è invece richiesta per il ricorso per accertamento tecnico preventivo, che resta la via rapida quando occorre cristallizzare urgentemente lo stato dei luoghi.

    L'impresa ha realizzato opere diverse dalla pratica edilizia depositata: cosa rischio?

    L'immobile presenta una difformità urbanistica che non si prescrive e che emerge tipicamente alla vendita o alla richiesta di mutuo. Vanno valutate la sanabilità dell'intervento e la rivalsa verso l'impresa esecutrice, il progettista e il direttore dei lavori, in base agli incarichi e ai documenti depositati.

    Il passo successivo

    Se la tua ristrutturazione presenta difetti, ritardi o un conto finale fuori controllo, la prima cosa da stabilire è in quale famiglia di contestazione ricadi e quali termini stanno già decorrendo. Contattaci dalla pagina contatti con contratto, preventivo, fotografie e corrispondenza: ti diciamo se il caso rientra nell'art. 1667 o nell'art. 1669 c.c., quale somma puoi legittimamente trattenere e quale strumento attivare per primo. Gli approfondimenti dedicati sono su /guide/preventivo-sforato, /guide/impresa-sparita-cantiere-abbandonato e /guide/differenza-1667-1669.

    Questo contenuto ha finalità informative e non sostituisce una consulenza legale sul caso concreto. Aggiornato ad agosto 2026 sulla base della normativa e della giurisprudenza vigenti.
